2025–2026 年,中国聚变的时间表第一次同时具备了三样东西:国家立法、明确到年份的官方口径、以及一家注册资本 150 亿元的责任主体。

业内公认的路线图是六阶段:原理探索 → 规模实验 → 燃烧实验 → 实验堆 → 示范堆 → 商用堆。前两阶段上世纪就完成了,中国现在正站在第三阶段的门口——这是理解整个时间表的位置感:
规模实验(已基本完成):EAST(合肥)1 亿度 1066 秒稳态高约束模世界纪录(2025 年 1 月),聚变三乘积达 10²⁰ 量级;HL-3"中国环流三号"(成都)2025 年 3 月国内首次实现原子核 1.17 亿度、电子 1.6 亿度的"双亿度"运行。
燃烧实验(正在进行,2027 年正式开启):等离子体α粒子自加热成为主导,这是"点火"的物理前提。HL-3 计划 2027 年底将三乘积提升 2~3 倍、温度突破 1.5 亿度,国内率先开展燃烧实验。
实验堆(在建):BEST 紧凑型聚变能实验装置——高温超导高场路线,主机总重仅 ITER 的 1/4,目标聚变功率 20~200MW,直接演示发电。
示范堆(设计中):CFEDR / 工程示范堆,Q>30、功率 >1000MW;国家队口径 2045 年建成商用示范堆。

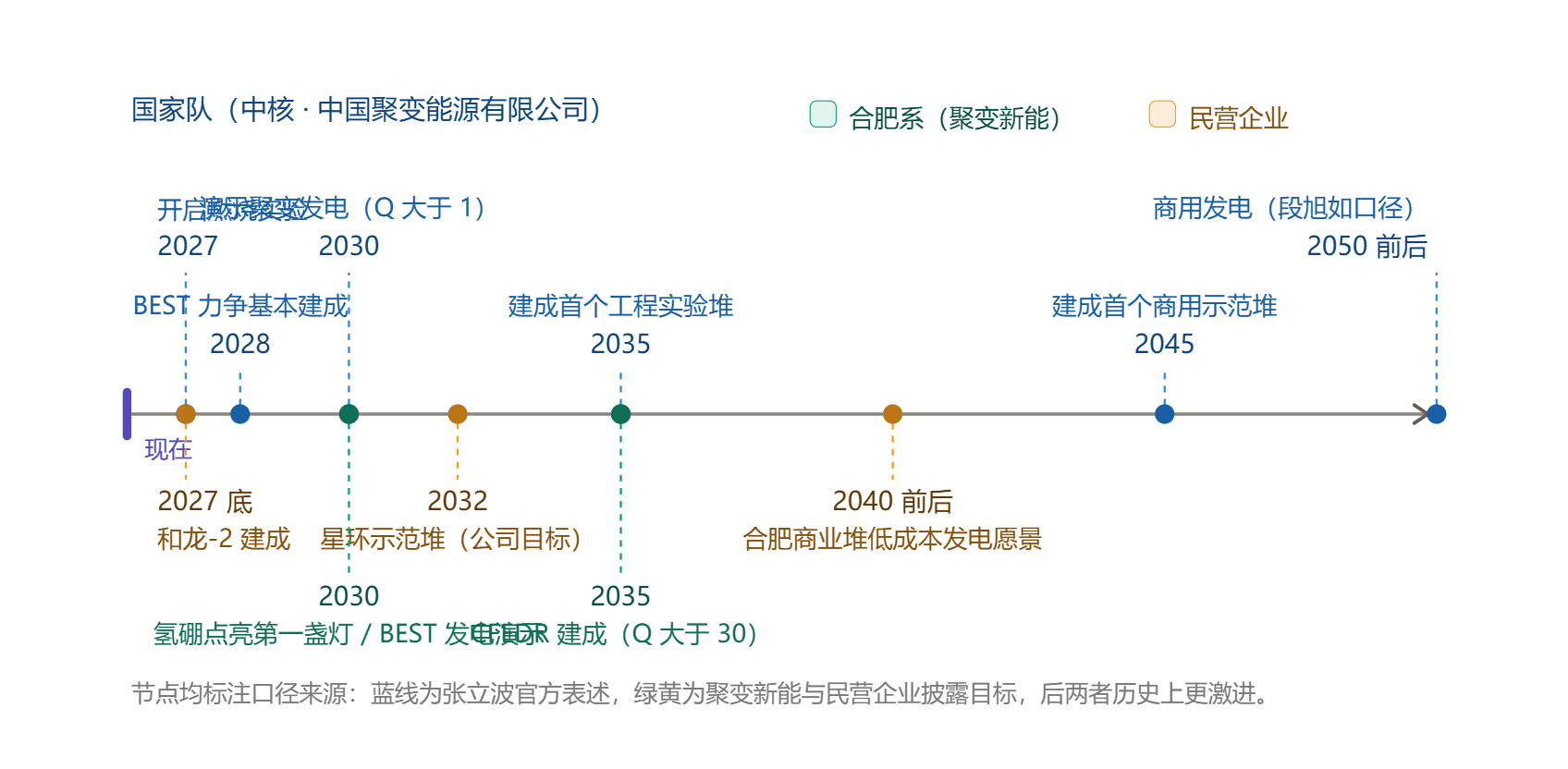

| 时间 | 节点 | 主体 / 口径 |
|---|---|---|
| 2027 | 开启聚变能燃烧实验(HL-3 三乘积提升 2~3 倍、温度破 1.5 亿度) | 国家队(张立波 / 钟武律) |
| 2027 底 | BEST 力争建成;新奥下一代球形环装置"和龙-2"建成(投资 60 亿,已全面动工) | 合肥系 / 新奥 |
| 2028 | 星环聚能 CTRFR-1 工程验证装置完成验证(公司口径);ITER 完成初始阶段目标 | 星环聚能 / ITER |
| 2030 前后 | BEST 演示聚变能发电——力争全球首次,较 ITER 规划提前十年以上;新奥"点亮氢硼聚变第一盏灯" | 合肥系 / 新奥 |
| 2030 | 国家队具备首个工程实验堆研发设计能力;CFEDR 工程示范堆开始建造 | 国家队 / 合肥系 |
| 2032 | 星环聚能目标建成可输出电能的聚变示范堆(激进口径,仅供跟踪) | 星环聚能 |
| 2035 | 建成中国首个工程实验堆;CFEDR 建成(Q>30、聚变功率 >1000MW 稳态运行) | 国家队 / 合肥系 |
| 2035 前 | 新奥实现氢硼稳态大功率发电,进入示范堆阶段 | 新奥 |
| 2040 前后 | 合肥系口径:商业化公司联合产业链开展更高功率聚变商业堆建设,实现低成本发电(严建文:"我的愿望是 2040 年大家能用上核聚变发的电") | 合肥系 |
| 2045 左右 | 建成我国首个商用示范堆 | 国家队 |
| 2050 前后 | 实现商用发电;本世纪中叶聚变能走进千家万户 | 国家队(段旭如) |
2026 年被业内称为聚变"从概念驱动转向订单兑现"的元年。超过 40 家 A 股公司涉足聚变,其中 20 余家已实质供货。核心逻辑:聚变堆建造成本中磁体约占三分之一,是最大单品。
| 环节 | 代表企业 / 事件 |
|---|---|
| 超导材料 / 磁体 | 西部超导(低温超导线材,ITER 核心供应商);联创光电(高温超导磁体);中核"聚变堆超导磁体产业化"重点项目已启动 |
| 核心部件 | 合锻智能中标 BEST 真空室扇区(2.09 亿元订单,2026 年 4 月首批交付验收);安泰科技(偏滤器钨铜材料);派克新材 |
| 第一壁材料 | 楚江新材子公司顶立科技(钨合金超高温烧结装备已供货);迈迈新材 ODS 钢 / ODS 铜经 EAST 测试验证 |
| 总装 / 加热 / 电源 | 上海电气、东方电气(磁体与真空系统);中国核建(聚变装置安装总包);国力电子共建聚变加热技术联合实验室 |
| 资本 | 中油资本(昆仑资本)2024 年 29 亿投聚变新能、2025 年再出 30 亿成中国聚变能源第二大股东;星环聚能累计融资超 20 亿(10 亿 A 轮刷新纪录);上海、合肥、成都国资引导"耐心资本" |
提醒:聚变是典型的"长周期、高投入、无近期收入"赛道,A股涉猎公司中大量只是间接关联或概念蹭边,个股梳理不构成投资建议。真正值得跟踪的是有实打实订单交付的公司(如真空室、磁体、偏滤器供应商的中标与验收公告)。
